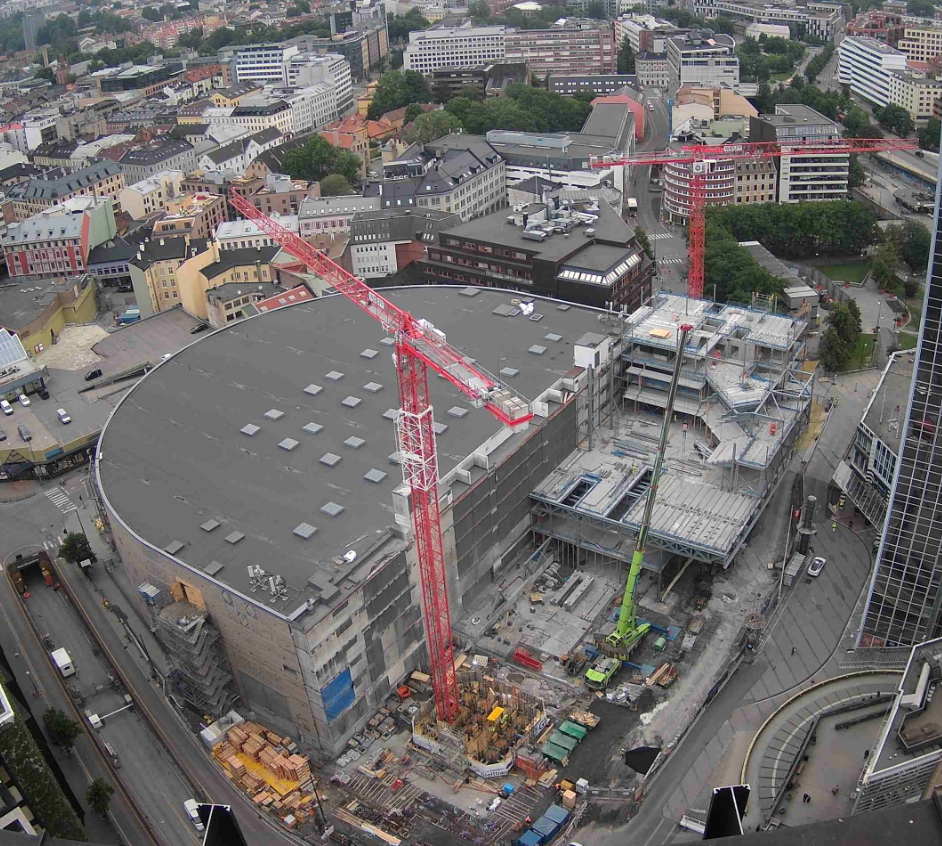

Status prosjekt og oppstart glidestøp

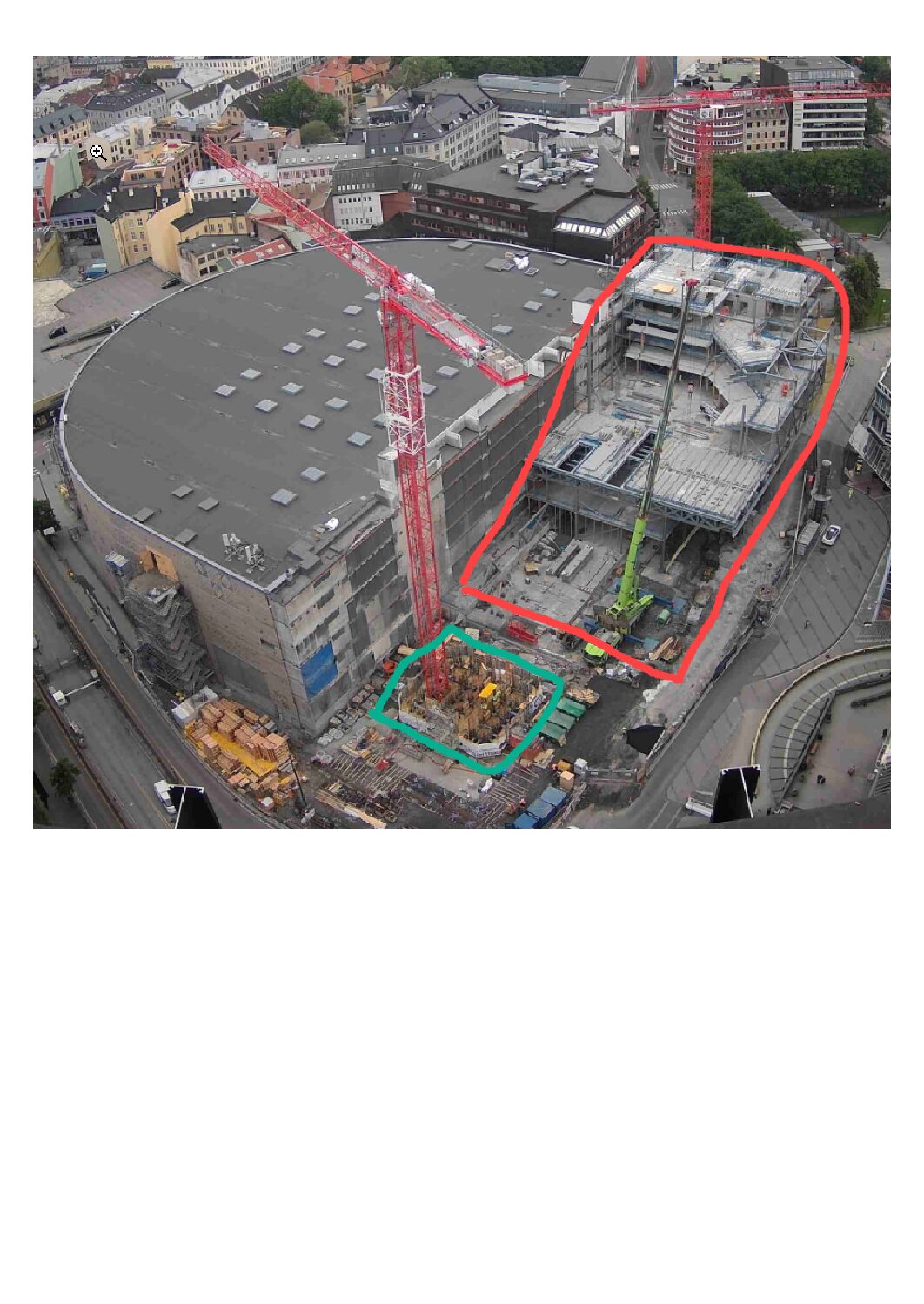

Prosjektet er i full gang med råbygget på den østre delen (rødt), og arbeidet vil fortsette gjennom hele sommeren. I løpet av uke 24/25 vil arbeidet med tett bygg av denne delen starte, og pågå gjennom ferien. Videre pågår arbeidet med oppbygging og tekniske anlegg i U1 og tilstøtende arealer. HENT vil være godt bemannet med egen administrasjon gjennom sommeren.
Støp av sjakten til tårnet – herunder glidestøp, markert grønt – vil starte uke 24, og pågå ut uke 29. Glidestøpen vil gå døgnet rundt gjennom hele perioden nevnt under. Dette består av betongbiler som vil komme hver 1,5 time, armering daglig og en tårnkran som går døgnet rundt. Det vil ikke være støyende arbeid som pågår. HENT vil ha en skiftordning hvor det vil være tilstedeværelse døgnet rundt fra oss.
Status in the project and start of slip casting
The project is in full swing with the construction part off the building of the eastern part (red), and the work will continue throughout the summer. During week 24/25, the work on sealed building of this part will begin and will continue through the holidays. Work is also ongoing with the rebuilding and technical systems in U1 and surrounding areas. HENT will be well staffed with its own administration throughout the summer.
Casting of the shaft to the tower – called slip casting, marked green – will start week 24, and continue through week 29. The slip casting will run around the clock throughout the period mentioned below. This consists of concrete trucks that will arrive every 1.5 hours, reinforcement daily and a tower crane that runs around the clock. There will be no noisy work in progress. HENT will have a shift arrangement where there will be a 24-hour presence from us.
