Vi er godt inne i uke 17 og her kommer en oppdatering fra byggeplassen.
Tross et lite værmessig tilbakeslag, ser våren ut til å være i anmarsj. Dette merkes også på byggeplass – Varmere, lysere dager og snø- og isfri grunn er kjærkomment. Vi setter i gang jevnlig kosting av inntransport og så fort asfaltverkene åpner, vil anlagt gang- og sykkelvei rundt tomten bli asfaltert.

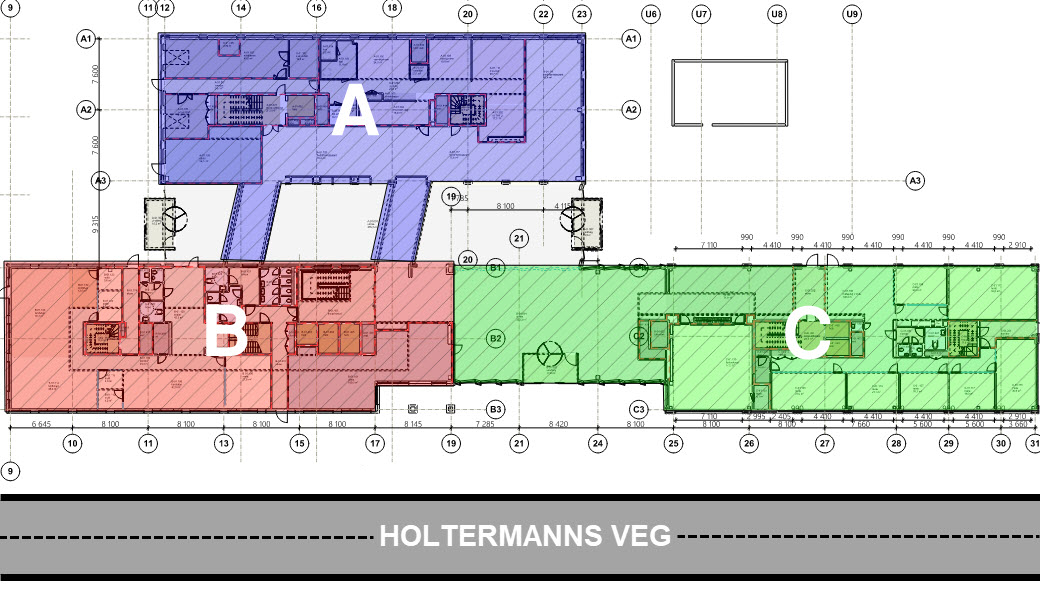

I prosjektet går fortsatt fremdriften godt og bygningsmassen er i stadig utvikling. Følgende er gjeldende status for hvert av de tre byggene.

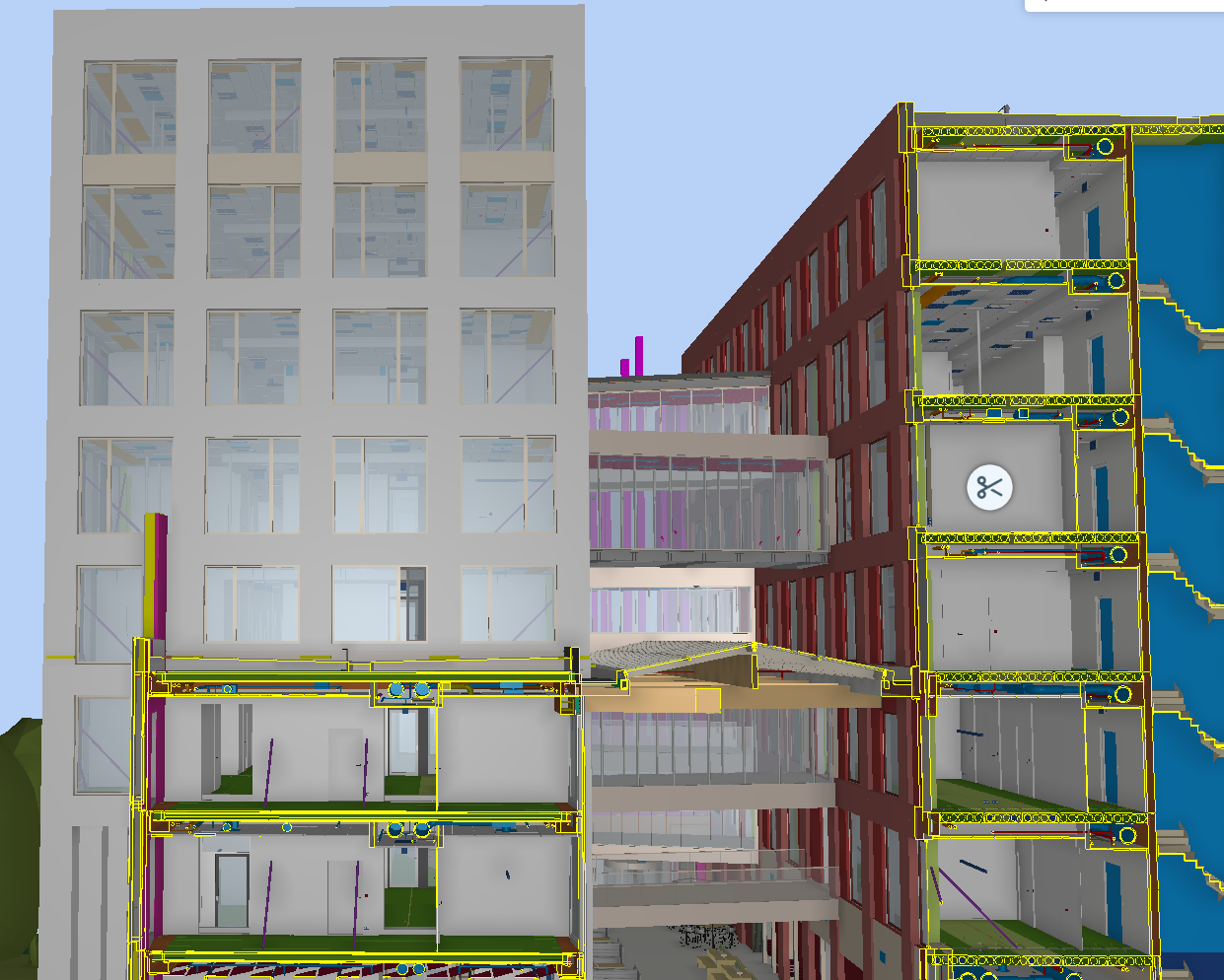

På bygg C foregår innvendige arbeider med gipsing av vegger og montasje av tekniske føringer som skal ligge i vegger og over himlinger. Videre står maler, flis og øvrige overflatearbeider for tur. Utvendig skal fasaden på bygg C kles med en platekledning av metallkompositt. Dette startes i kommende periode.

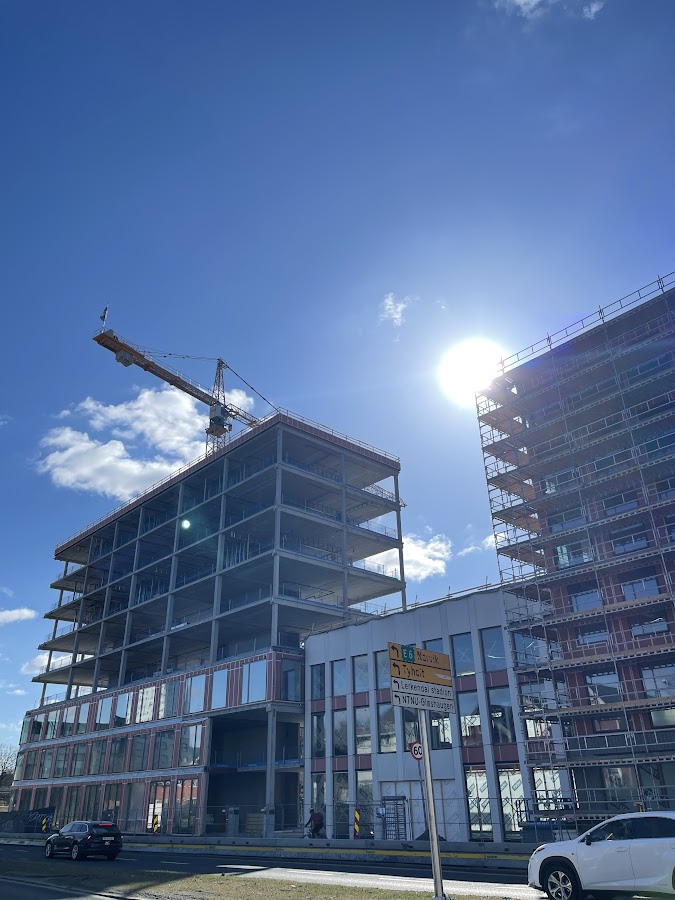

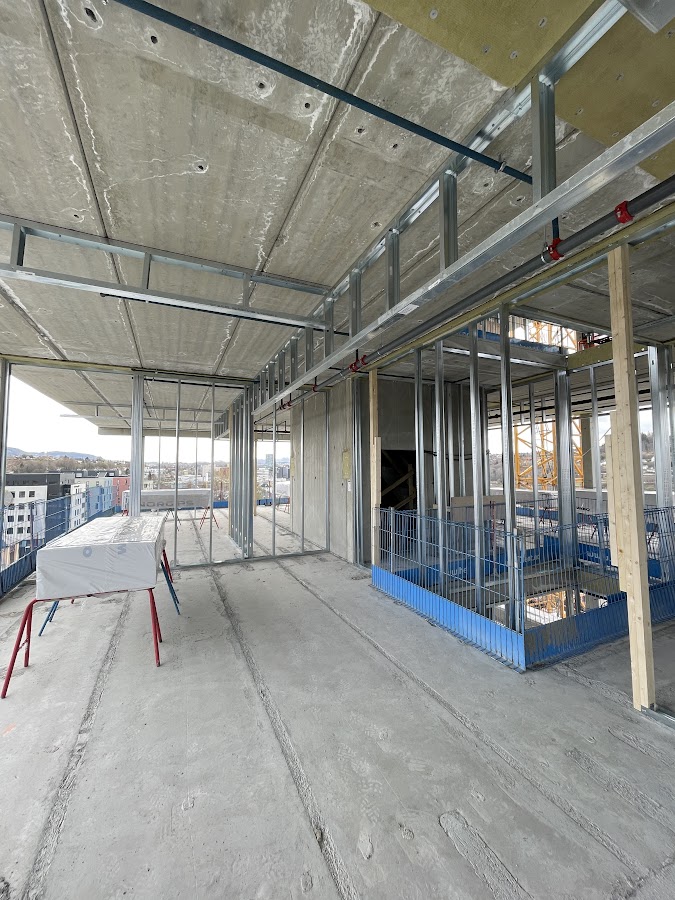

På bygg B er råbygget ferdig og montasje av fasadeelementer satt i gang. Tak ble tettet i uke 16. Innvendige arbeider er startet opp med det som kan gjøres før yttervegger er på plass og hindrer vann inn i bygget.

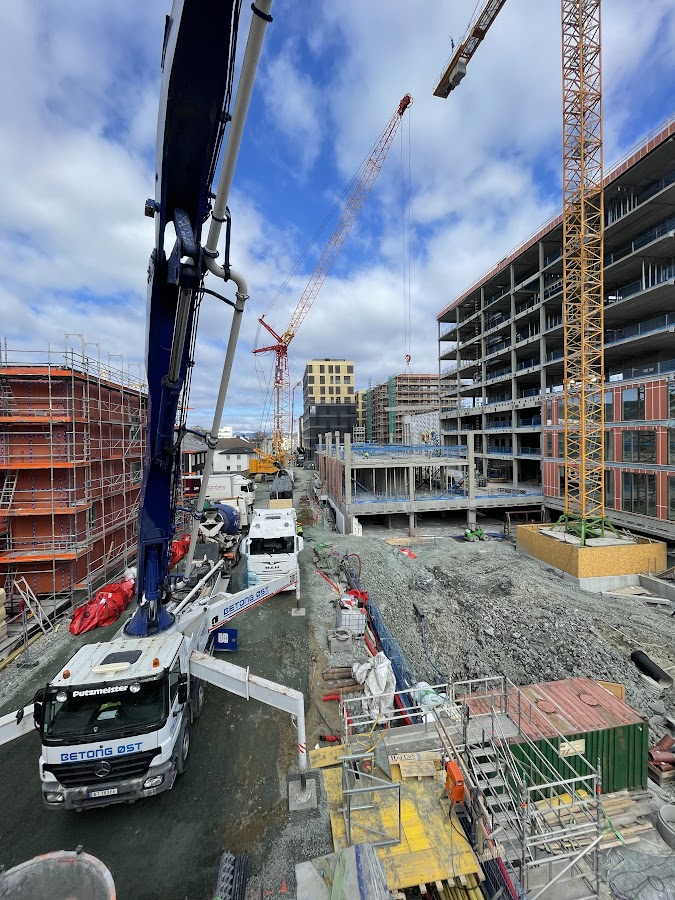

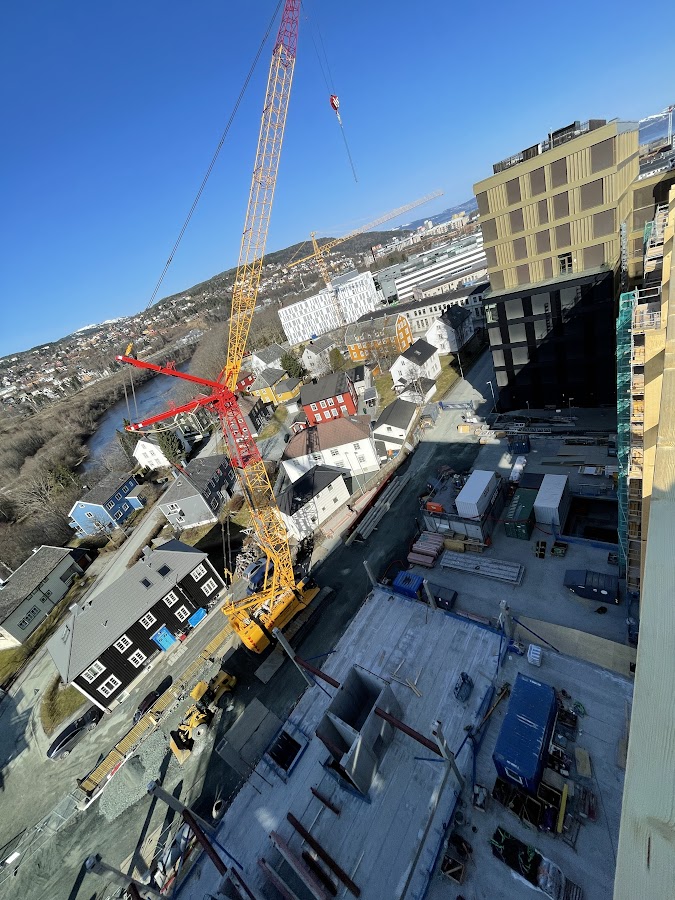

For bygg A er prefabmontasje godt i gang. Her er det satt opp en beltekran for å gjennomføre montasjen så effektivt som mulig. I den forbindelse ble tårnkran 1, som sto nærmest byggetrinn 1, demontert for noen uker siden. Råbyggsmontasje av bygg A planlegges ferdigstilt i månedsskiftet mai/juni.



Vi har stor forståelse for påkjenningen byggevirksomheten i området medfører. Vi ønsker derfor å takke for tålmodigheten som vises. Om noen har tilbakemeldinger til driften, tar vi gledelig imot dette.
Mvh byggeplassledelsen, HENT
