Vi skriver uke 10 i 2022 og her kommer en oppdatering fra byggeplass.
Generelt går fremdriften i prosjektet godt. Tross utfordringer med karantener, sykefravær og forsinkede materialleveranser overholdes frister iht. fremdriftsplan. I prosjektet er bygningsmassen inndelt i tre bygg med hver sine fremdriftsfronter. Inndelingen sees av illustrasjonen under.

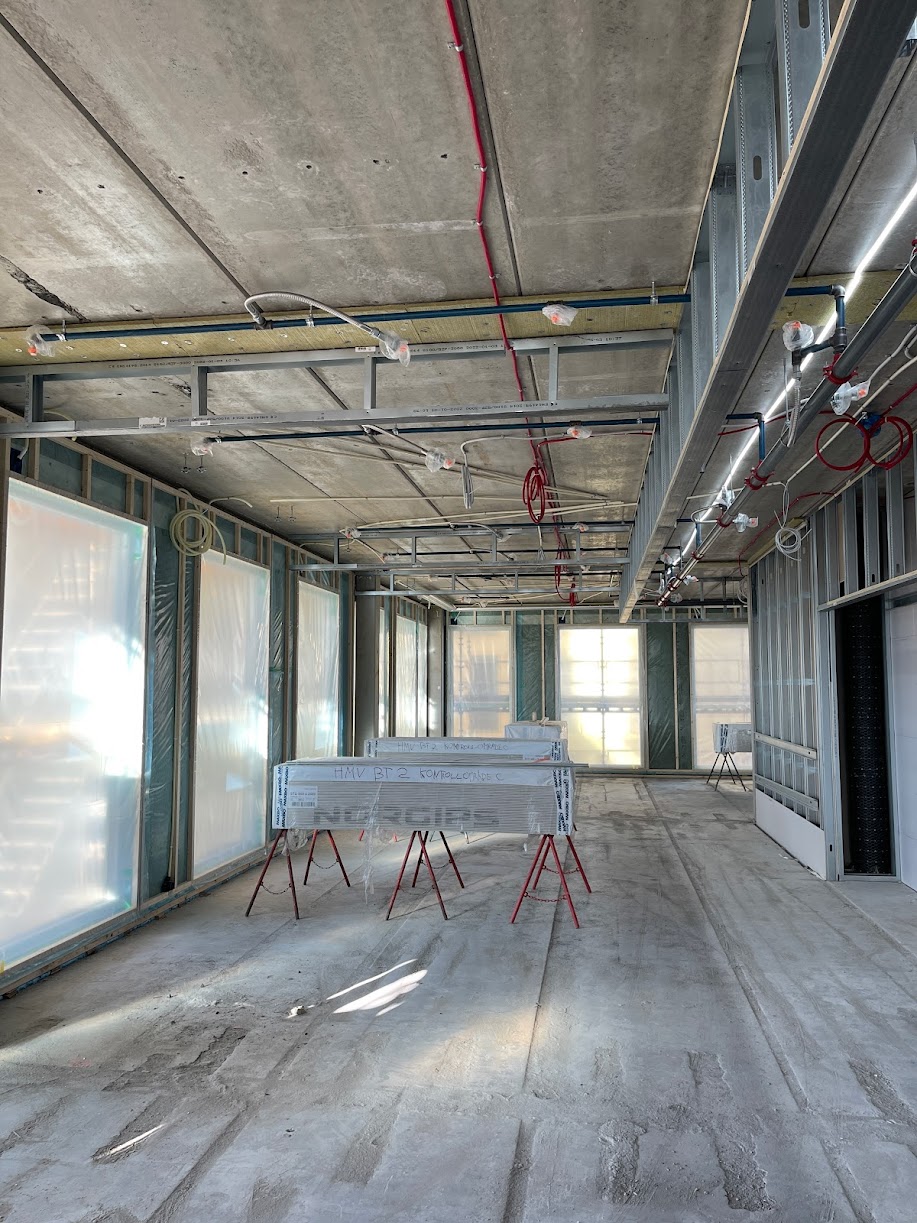

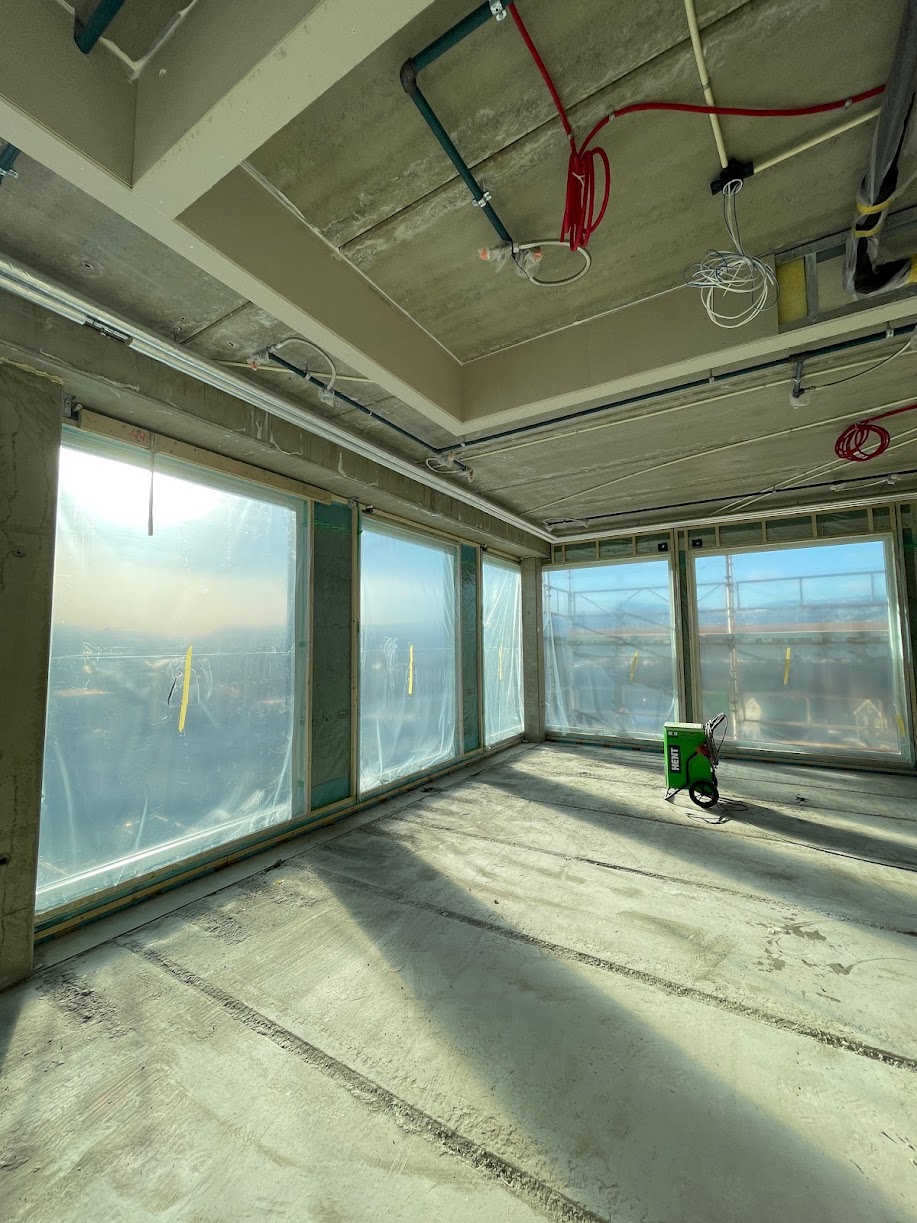

På bygg C, som ligger fremst i ferdigstillingen, har tak- og fasadearbeider vært sist periodes hovedaktiviteter. Tett tak og tette yttervegger ble etablert for to uker siden. Her pågår nå innvendige arbeider i form av teknisk montasje og veggmontering. I kommende periode vil kledningsarbeider på fasade startes opp.

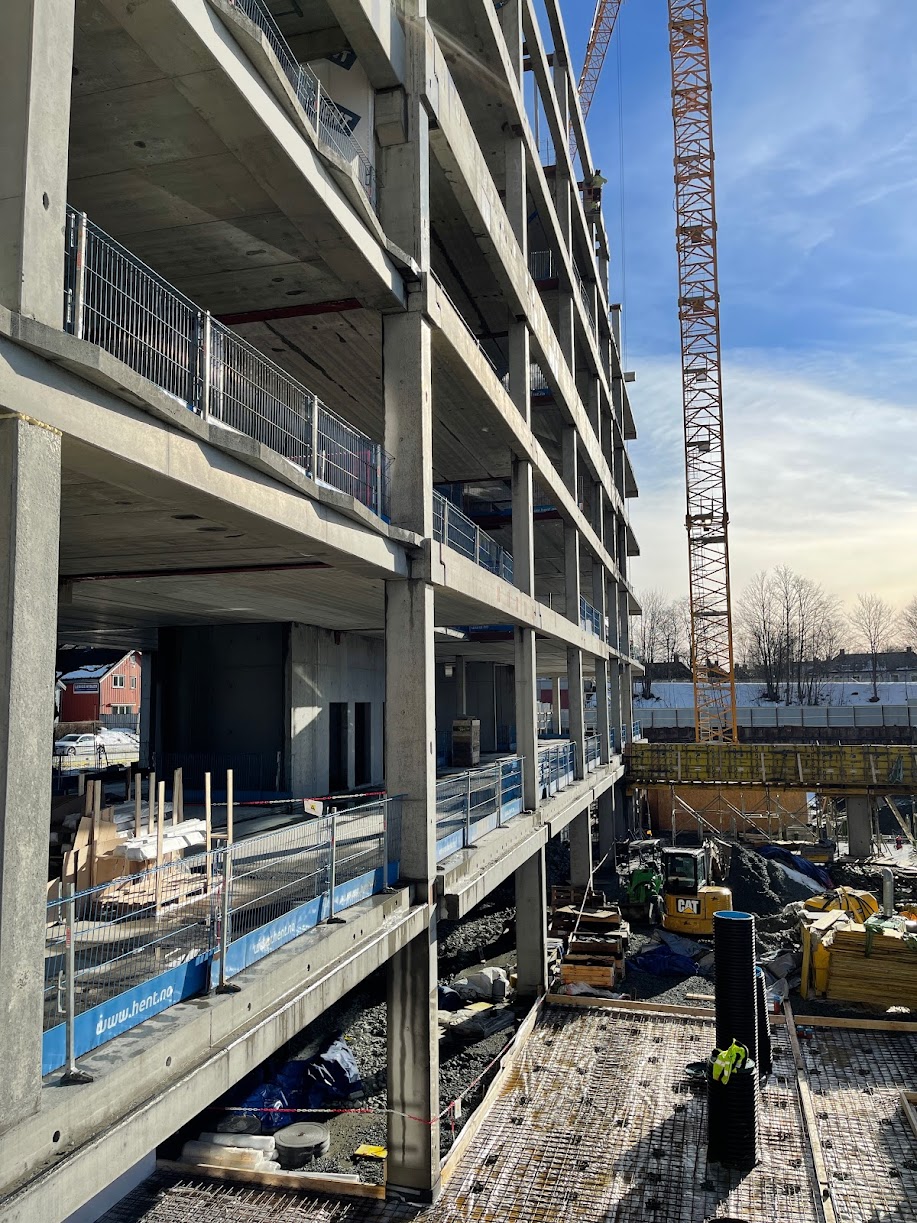

På bygg B pågår montasje av råbygg i stål og betong som vil ferdigstilles ila. to uker. Kommende arbeider vil være tak- og fasadearbeider. Yttervegger vil bli montert som ferdige elementer slik som på bygg C. Elementmonteringen på bygg B ferdigstilles i månedsskiftet mai/juni.

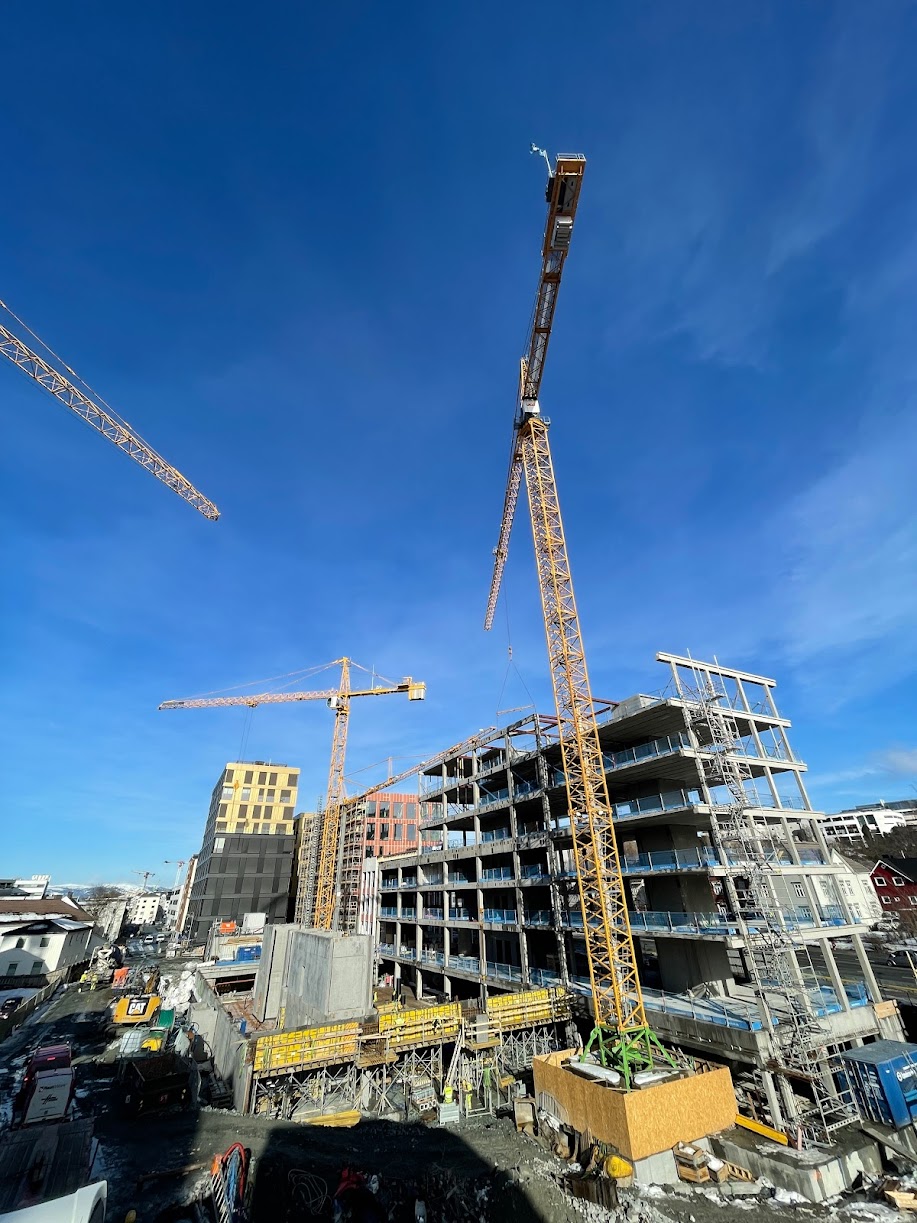

På bygg A vil råbyggsmontasje begynne om to uker. Arbeidet vil pågå til månedsskiftet mai/juni før tak og fasade er neste fase.
I løpet at kommende måned vil grunn- og betongarbeider på det som skal bli Holtermanns veg byggetrinn 3 starte opp. Dette ligger i området nærmest jernbanen og Stavne bru. Midlertidig gang- og sykkelveg mellom byggeplass og jernbanen er åpnet og klar til bruk.
Med vennlig hilsen byggeplassledelsen, HENT
